Технологическая планировка участка

Страница 2

Оценив во времени затраты труда на выполнение манипуляций, связанных с предметами труда и технологической оснасткой, в той части, в какой эти манипуляции зависят от организации рабочего места, можно создать систему бальной оценки организации рабочих мест. Бальная система основана на принципе экономии движений с уменьшение затрат времени на манипуляции с предметом труда или с инструментом число баллов возрастает, т.е. большее значение бальной оценки соответствует лучшей организации рабочего места, и наоборот.

Так если работы выполняются с помощью оборудования (разборка, сборка, дефектация и т.д.) то число баллов рассчитывают по формуле по /5/:

; (1.25)

где: n – число единиц (деталей) задействованных при выполнении данной операции не считая базовой;

d - бальная оценка расположения на рабочем месте базового объекта при выполнении операции;

d1 - бальная оценка расположения на рабочем месте базового объекта до выполнения операции;

d0 - бальная оценка расположения на рабочем месте остальных объектов (деталей) которые должны быть установлены на базовом объекте.

Оптимальный вариант организации рабочего места соответствует большему числу баллов. Экономия рабочего времени за смену или после выполнения работ на одном объекте в результате рационализации рабочего места определяют по формуле по /5/:

Э=0,01(Бн-Бс); (1.26)

где: Бс – бальная оценка организации рабочего места до рационализации;

Бн – бальная оценка организации рабочего места после рационализации.

Рассмотрим рабочее место слесаря-сборщика до рационализации (рис.1.2.) и после рационализации (рис.1.3.). На рабочем листе представлена базовая деталь при сборке В, базовая деталь до сборки В1, пять деталей, подлежащих установке в базовую деталь 01-05, узел после сборки У.

Бальная оценка рабочего места, определяется по формуле (1.25) согласно /5/ будет равна:

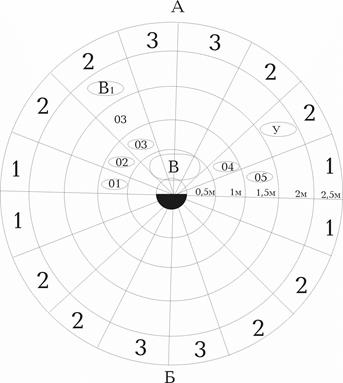

Рабочее место до рационализации

Рис.1.2.

Рабочее место после рационализации

Тогда количество балов до рационализации:

После рационализации:

Экономия рабочего времени после выполнения работ на одном объекте в результате рационализации составит:

Э=0,01(22,1-20,25)=0,02ч.

Таким образом предлагаемая организация рабочего места является более рациональной.

Страницы: 1 2


Статьи по теме:

Рационализация перевозок грузов различными видами транспорта
Факторы, определяющие развитие и размещение транспортной системы Капитальные вложения, направляемые на развитие транспорта Размещение отраслей промышленности и сельского хозяйства Плотность размещени ...

Ремонт колесных пар виды ремонта
Ремонт колесных пар в депо осуществляется в объеме обыкновенного освидетельствования, которое производится во всех случаях подкатки их под МВПС в том числе при плановых видах ремонта и неплановых рем ...

Требования ПТЭ и должностных инструкций к устройствам ЭЦ
Требования ПТЭ: п. 6.27. Устройства ЭЦ должны обеспечивать: -взаимное замыкание стрелок и светофоров; -контроль взреза стрелки с одновременным закрытием светофора, ограждающего данный маршрут; -контр ...

Навигация

Copyright © 2025 - All Rights Reserved - www.transpobrand.ru
