Определение объёма и продолжительности работ на строительные и монтажные работы КС

Транспортная информация » Сооружение устройств электроснабжения и их эксплуатация » Определение объёма и продолжительности работ на строительные и монтажные работы КС

На основании данных объёма и продолжительности (времени выполнения) строится график ППР. Объём работ берётся из исходных данных (табл. 1.1.) или вычисляется по специальным методикам в зависимости от задания по строительству и сооружению оборудования и проведения соответствующих работ. Время выполнения работ представляется в человеко-часах и человеко-днях.

Все данные и вычисления заносятся в табл. 3.1. и в график ППР (рис. 6.1.).

Строительные работы на станции

Все котлованы под опоры в горловинах станции выполняются с пути котлованокопателем ВК-3. Остальные опоры разрабатываются с поля котлованокопателем МКТС-2М. Все опоры на станции - цельные.

Монтажные работы на станции

Изолированные консоли устанавливают на опорах в горловине станции. Турникеты крепятся на жёстких поперечинах и устанавливаются на всех путях станции (6 боковых и 2 главных). Количество нижних фиксирующих тросов (НФТ) равно числу жёстких поперечин. Рессорные струны устанавливаются на каждом пути станции и каждой поперечине, а также у опор в горловинах станции. В горловине все фиксаторы прямые. На станции половина фиксаторов прямые, половина – обратные. Жёсткие поперечины заземляются с одной стороны, в горловине станции у каждой опоры заземление индивидуальное.

Строительные работы на перегоне

80% котлованов на перегоне разрабатываются ВК-3 с пути, остальные – с поля МКТС-2М.

Монтажные работы на перегоне

Все консоли на перегоне изолированные. Несущий трос раскатывается поверху с установкой в сёдла. Количество прямых фиксаторов равно количеству обратных.

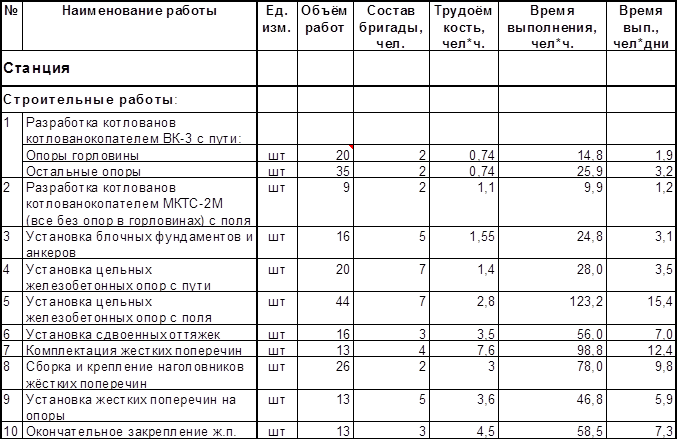

Таблица 3.1.

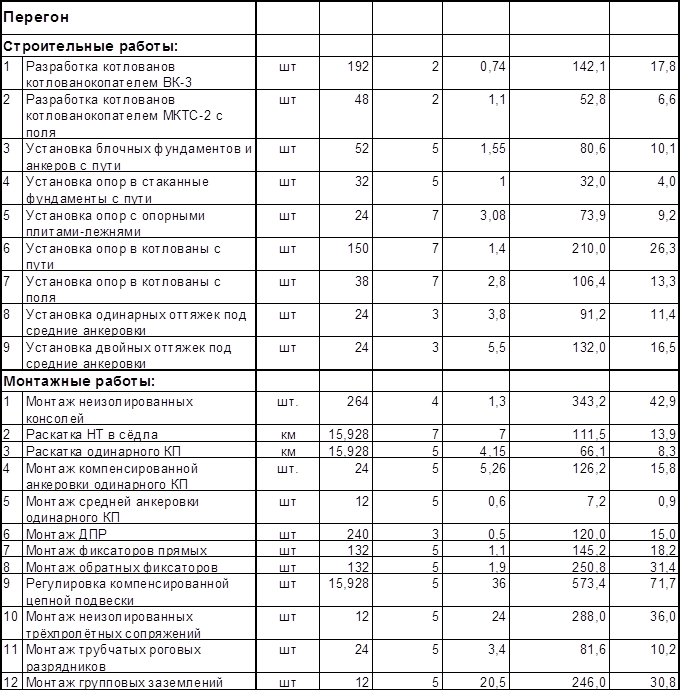

Оценка объёма строительно-монтажных работ при сооружении КС на станции и заданном участке перегона

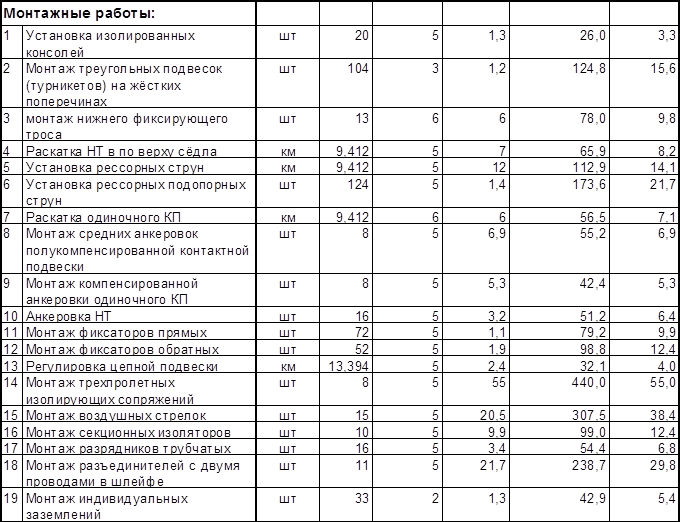

Продолжение таблицы 3.1.

Продолжение таблицы 3.1.


Статьи по теме:

Определение количества ремонтных рабочих на объекте проектирования
Число производственных рабочих мест и рабочего персонала определяется по формуле: (2.44) где − штатное (списочное) число производственных рабочих, чел.; − годовая трудоемкость соответству ...

Выбор и характеристика системы электропитания МРЦ
В соответствии с ОСТ 32.14-80, по которому все электроприемники железнодорожного транспорта в отношении надежности снабжения их электроэнергией разделены на три категории, устройства ЭЦ крупных станц ...

Точечные путевые датчики
В системе счета осей предусмотрено применение точечных путевых датчиков типа ВФД. Датчик ВФД состоит из четырех катушек, каждая из которых имеет по две обмотки. Первичные обмотки всех катушек соедине ...

Навигация

Copyright © 2025 - All Rights Reserved - www.transpobrand.ru
